海峡旅游大厦主体工程项目施工进展顺利

来源:   2016-07-08 09:49:49

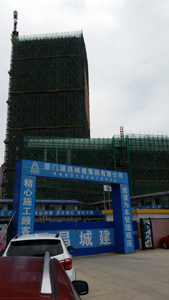

本刊讯    近日,据现场施工了解,海峡旅游大厦主体工程项目已于前段时间顺利封顶,目前施工进展情况如下:塔楼屋面12梁板及裙楼混凝土浇筑完成;塔楼1-18层梁板模板、内架清理完成;地下室、裙楼、塔楼1-18层砖墙砌筑完成;塔楼1-10层及裙楼2-4墙面砂浆抹灰完成。裙楼幕墙横梁安装45%,裙楼立柱安装70%;后补埋件完成85%;塔楼铝材制作70%

下阶段计划如下施工:裙楼一层墙面砂浆抹灰完成;地下室墙面天棚腻子打底施工完成4/10,裙楼墙面腻子打底施工完成3/10;与博览连接的天桥首层板钢筋绑扎完成;配电室墙面砖墙及砼地面施工完成;塔楼钢构雨棚施工完成,裙楼中庭钢构完成1/5;地下室消防喷淋管道施工完成;地下室排水及压力排水管完成;地下室、裙楼1-4层桥架施工完成;地下室自动报警桥架完成4/5。裙楼幕墙横梁安装50%,裙楼立柱安装80%;裙楼钢立柱满焊40%;塔楼铝材上墙安装35%

该工程自开工以来,在公司及项目部领导班子的领导下,整体施工进展顺利。该项目建设单位为厦门缘岸置业有限公司,监理单位为厦门高诚信监理有限公司,施工单位为厦门源昌城建集团有限公司,工程位于厦门市湖里区环岛东路(厦金客运码头南侧)。(文/ 吴艳华)
