厦门市轨道交通1号线一期工程车站安装与装修5标段按计划有序推进
来源: 2017-09-30 15:37:48
本刊讯 我司承建的厦门市轨道交通1号线一期工程车站设备安装与装修工程5标段工程,此工程由我司和中铁五局电务工程有限责任公司组成联合体共同建设,中铁五局电务工程有限责任公司负责车站设备安装,我司负责车站装修。由厦门市轨道交通集团投资建设,监理单位为上海三维监理公司监理。本工程为4个车站组成分别是杏锦路站、官任站、诚毅广场站和集美软件园站,其中官任站为中转站。每个车站由站厅、站台和出入口组成,站厅和站台又分设备区和公共区。

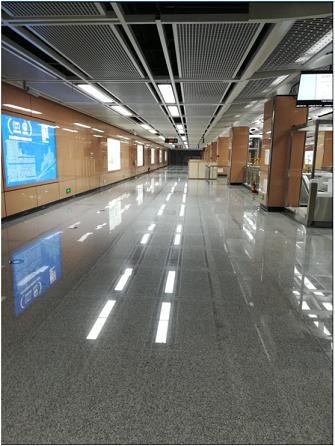

现阶段各站点设备区均已大面积完工,剩余一些修修补补等收尾工作。诚毅广场站、集美软件园站和杏锦路站公共区进度相当,石材铺贴:98% 设备区吊顶:100% 不锈钢栏杆:95% 石材干挂:95%墙面玻璃:85% 导向标示:80% 广告灯箱:90% 瓷砖铺贴:100% 涂料:80% 公共区吊顶:95 % 洁具:80% 自流平:50% 纳米漆:95% 吸音板100% 防水100% 防火门安装95% 锁具安装95% 防静电地板100% 止灰带100% 不锈钢收边20% 离壁墙 100% 人防门伪装门20% 防火卷帘门100% 防盗卷帘门100% 防火封堵95% 混凝土压光地面100% ,整个项目按施工进度计划正常有序地向前推进。
(图/文 骆耿招)
|
